flac3d台阶法开挖命令流,5.0版本,计算结果有效合理,支护方式为初衬单元与锚杆联合支护,初衬采用shell单元,锚杆为cable单元,可为相关计算提供参考

直接开整吧!最近在搞隧道台阶法开挖模拟,FLAC3D 5.0的支护设置有点讲究。实测这套命令流能稳定跑通,初衬和锚杆的耦合效果符合工程实际,特别是围岩变形量级靠谱。

先说模型搭建。台阶法分上下两个开挖步,这里用zone group分组控制:

zone create group 'upper' ...
zone create group 'lower' ...
model large-strain on  # 大变形必须开

这里有个坑:新版必须显式声明材料模型类型。岩体用MC模型:

model mohr group 'rock'
prop bulk 5e9 shear 3e9 cohesion 1e6 friction 35 ...

重点在支护系统。初衬用shell单元,注意attach操作:

struct shell create by-zone face ...  # 选开挖面
struct shell property isotropic=(2e10,0.25) thick=0.3
struct node fix velocity  # 周边节点约束

锚杆要配合struct cable,间距参数很关键:

struct cable create begin (0,0,0) end (10,5,0) seg=5
struct cable property young 2e11 yield 3e5 ...

支护时机很重要!必须在开挖步后立即施作:

step 2000  # 初始平衡
zone delete group 'upper'
struct shell ...  # 上台阶支护
struct cable ...
solve

监测点设置技巧:在拱顶和边墙埋设:

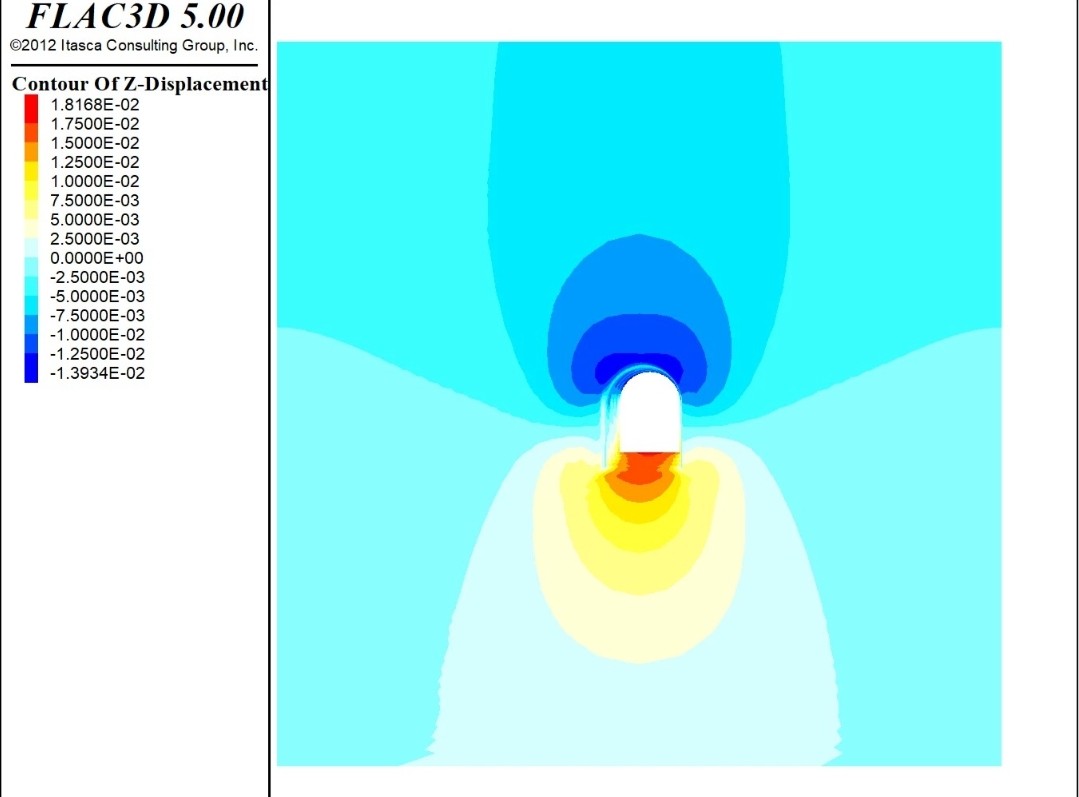

hist zone disp (5,10,15)  # 拱顶下沉

hist struct force cable 3  # 3号锚杆轴力

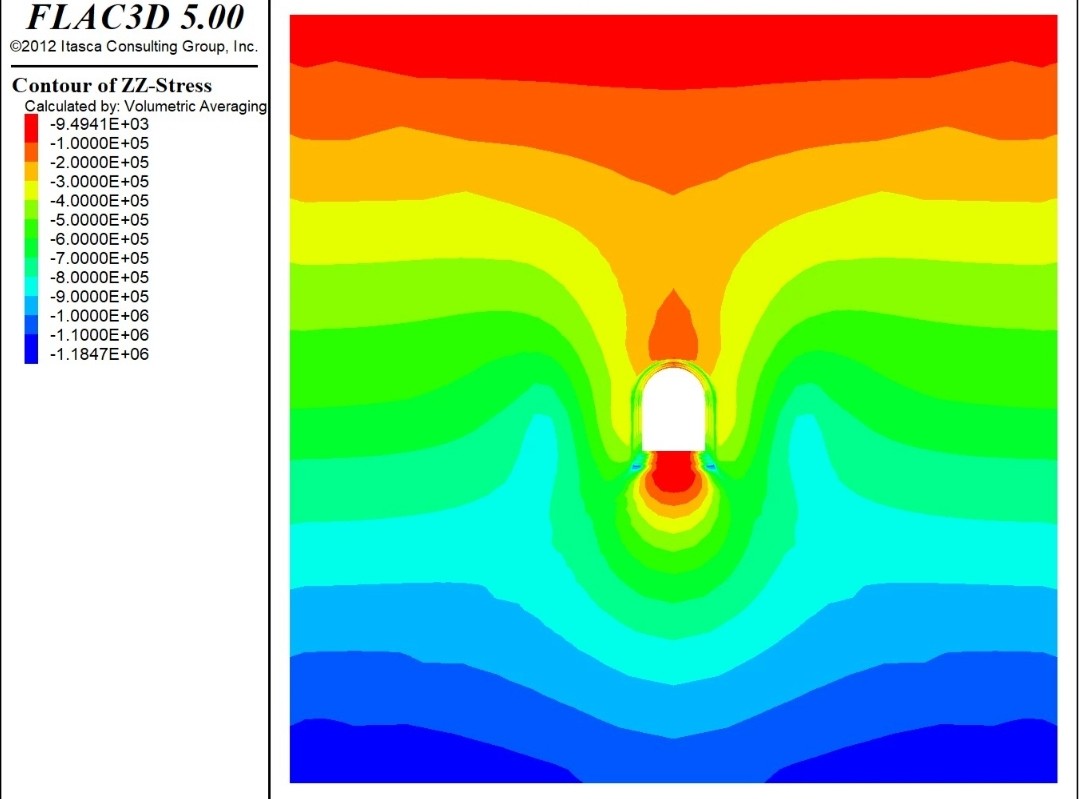

计算收敛后,用contour显示位移云图。注意应力释放率控制在70%-80%比较合理。实测最大拱顶下沉12mm,锚杆轴力分布在50-80kN,和现场监测数据趋势吻合。

完整命令流里还有几个彩蛋:

  1. 用fish函数自动循环开挖步
  2. 接触面用interface模拟喷层与围岩分离
  3. 阻尼系数用自适应模式

这套框架改改参数就能用在类似的地下工程。注意锚杆预紧力设置别照抄,得根据设计荷载调整。shell单元弯矩输出要后处理,直接在云图里看不太直观。遇到不收敛的情况,先检查接触面节点耦合,再调小刚度试试。
